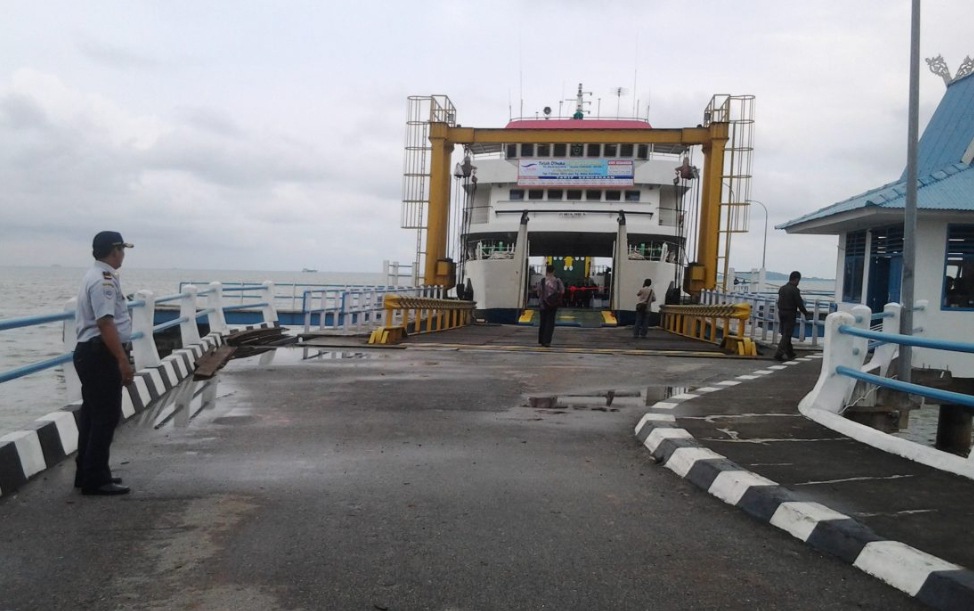

KARIMUN, DURASI.co.id – Badan Pemeriksa Keuangan (BPK) Perwakilan Kepulauan Riau (Kepri) menemukan adanya kekurangan volume pekerjaan proyek rehabilitasi Pelabuhan Penyeberangan Tanjungbalai Karimun, Kecamatan Meral, pada Dinas Perhubungan (Dishub) Karimun sebesar Rp149.286.029,60.
Temuan itu diungkap dalam Laporan Hasil Pemeriksaan (LHP) atas Laporan Keuangan Pemerintah Daerah Kabupaten Karimun TA 2024 yang dirilis pada 22 Mei 2025.
Dalam laporan tersebut, BPK menyebutkan pengerjaan rehabilitasi Pelabuhan Penyeberangan Tanjungbalai Karimun, Kecamatan Meral tidak sesuai sejumlah ketentuan peraturan perundang-undangan.
Antara lain, Perpres Nomor 12 Tahun 2021 tentang perubahan atas Perpres Nomor 16 Tahun 2018 mengenai pengadaan barang/jasa pemerintah, Permendagri Nomor 77 Tahun 2020 tentang pedoman teknis pengelolaan keuangan daerah, serta Perka LKPP Nomor 12 Tahun 2021 tentang pedoman pelaksanaan pengadaan barang/jasa pemerintah melalui penyedia.
Selain itu, temuan ini juga bertentangan dengan ketentuan dalam Syarat-Syarat Umum Kontrak (SSUK) Pasal 68, angka 68.2 huruf c, yang menegaskan bahwa pembayaran hanya dapat dilakukan terhadap pekerjaan yang sudah terpasang.
Menurut BPK, kekurangan volume pekerjaan tersebut berdampak pada beberapa hal. Pertama, belanja barang dan jasa belanja pemeliharaan rehabilitasi pelabuhan lebih disajikan pada LRA tahun 2024 sebesar Rp149.286.029,60.
Kedua, umur manfaat dan kemampuan pembebanan infrastruktur pelabuhan yang dihasilkan kurang dari desain yang direncanakan.
Adapun kekurangan volume terjadi pada pekerjaan konstruksi baja catwalk. Dari nilai pekerjaan sesuai kontrak Rp2.047.922.353,57, realisasi terpasang hanya Rp1.972.698.797,56 sehingga terdapat kekurangan Rp75.223.556,01.
Kekurangan juga terjadi pada pekerjaan frontal frame. Dari nilai pekerjaan sesuai kontrak Rp775.399.758,74, volume terpasang hanya senilai Rp713.129.358,74, dengan selisih Rp62.270.400,00.
Sementara itu, pada pembangunan control room movable bridge, nilai kontrak tercatat Rp46.518.513,75 dengan realisasi Rp42.737.896,03, sehingga terdapat kekurangan Rp3.780.617,72.
Kekurangan lain juga ditemukan pada pekerjaan kelengkapan dermaga, yakni dari kontrak Rp218.774.431,28 realisasi hanya Rp210.762.975,41, atau kurang Rp8.011.455,87.
BPK menilai, kondisi tersebut disebabkan oleh Kepala Dinas (Kadis) Perhubungan Karimun selaku PA kurang melakukan pengawasan atas pelaksanaan anggaran belanja pemeliharaan dan menguji dokumen pengajuan pembayaran yang menjadi tanggung jawabnya.
Kemudian disebabkan oleh Pejabat Pembuat Komitmen (PPK) kurang melakukan pengendalian atas pelaksanaan kontrak belanja pemeliharaan yang menjadi tanggung jawabnya.
Selain itu, Pejabat Pelaksana Teknis Kegiatan (PPTK) belum optimal dalam melakukan monitoring dan evaluasi pelaksanaan kegiatan belanja pemeliharaan.
Proyek rehabilitasi tersebut dikerjakan CV Tanjung Putri Mandiri, beralamat di Jalan Raja Ali Haji, Desa Tanjung Hutan, Kecamatan Buru, Kabupaten Karimun, dengan nilai kontrak Rp12.232.819.575,00 atau Rp12,23 miliar.
Abdullah, PPK proyek rehabilitasi Pelabuhan Penyeberangan Tanjungbalai Karimun, Kecamatan Meral, saat dihubungi DURASI.co.id, Jumat (29/8/2025) belum dapat memberikan keterangan dengan alasan sedang menghadiri sebuah acara.
“Baik Pak, mohon maaf karena saya sedang acara Pramuka, nanti saya cek dulu ke Dishub,” kata Abdullah yang saat ini menjabat Asisten II Pemkab Karimun. Namun hingga saat ini, ia belum memberikan penjelasan.
Seperti berita sebelumnya, Kepala Bidang (Kabid) Kepelabuhan Dishub Karimun, Hidayatullah, yang juga sebagai PPTK proyek tersebut saat dikonfirmasi pada Selasa (26/8/2025) mengatakan, kekurangan volume pekerjaan sebesar Rp149.286.029,60 telah dikembalikan ke kas daerah.
Saat ditanya apakah ada dampak terhadap umur manfaat dan kemampuan pembebanan infrastruktur pelabuhan yang dihasilkan karena kurang dari desain yang direncanakan sebagaimana dicatat BPK dalam LHP, Hidayatullah mengatakan kekurangan volume tidak memberi dampak terhadap struktur dan umur manfaat dermaga tersebut.
Hidayatullah juga mengakui, pihaknya hanya menjatuhkan sanksi berupa teguran kepada penyedia dan konsultan pengawas terkait kekurangan volume pekerjaan senilai Rp149,28 juta pada proyek rehabilitasi Pelabuhan Penyeberangan Tanjungbalai Karimun.
“Sanksi berupa teguran terhadap penyedia dan konsultan pengawas, serta pengembalian ke kas daerah,” ujar Hidayatullah.
Menanggapi temuan BPK terkait kekurangan volume pekerjaan proyek rehabilitasi Pelabuhan Penyeberangan Tanjungbalai Karimun yang dinilai disebabkan oleh PA, PPK, dan PPTK, Hidayatullah menyebut hal tersebut merupakan narasi yang lazim disampaikan BPK. Menurutnya, apa pun bentuk temuannya, pasti menggunakan narasi yang sama.
“Intinya kalau BPK itu pekerjaan kurang volume mereka tetap minta untuk pengembalian, tetapi pekerjaan lebih volume dianggapnya hibah. Tapi kami tetap berterima kasih mereka mau membantu mengoreksi hasil pekerjaan kami untuk membantu terjadinya penyimpangan keuangan maupun fisik,” ujarnya. [red]
